26. Woche bis 29.10 – Havarie des Baggers – Matchepampe

Montag

Containertausch, damit morgen wieder Erde weggeschafft werden kann.

Thomas macht die Schwelle an der Rückseite frei und Stefan fährt viermal am Tag auf die Baustelle…

Dienstag

Stefan holt früh am Morgen nochmal den Bagger vom Verleih ab

und weist Albert und Bora ein, Goran kommt später kurz dazu.

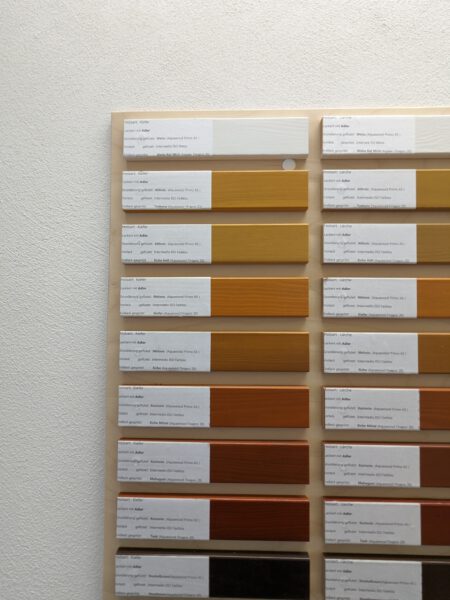

Dann fahren wir nach Roßdorf zum Fensterbauer und besprechen die Pläne und schauen uns Farben und Oberflächen an. Aktueller Stand.: Holzfenster aus Kiefer mit Lasur in Eiche hell und Kunststofffenster in ivory oak. Und leider keine Falttür (wegen schlechter Dämmwerte), dafür zwei Hebeschiebetüren.

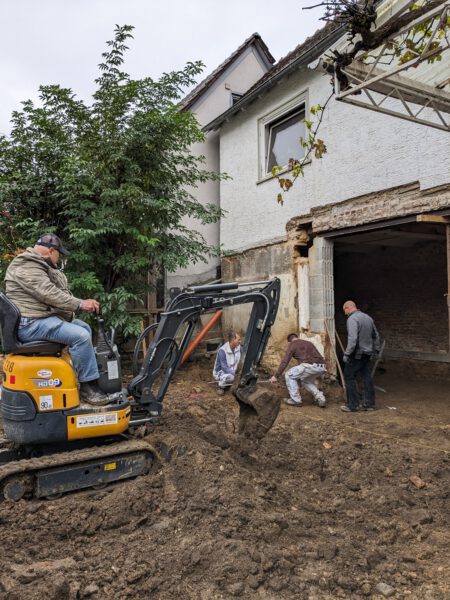

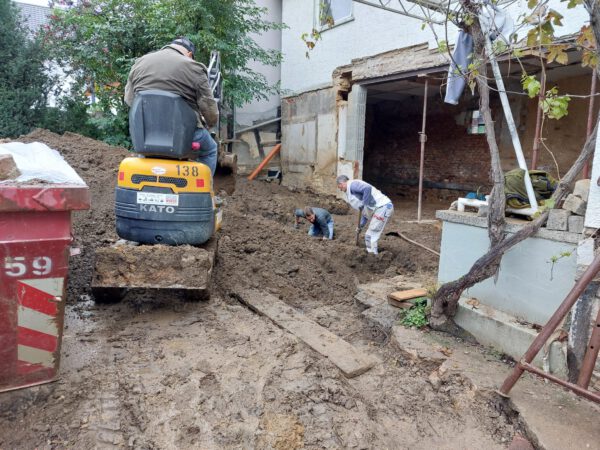

Dann schnell zurück zur Baustelle, wo fleißig gebaggert wird, gut voran gekommen, trotz Regen . Das Fundament wird abgesteckt und auf 60 cm Tiefe gebuddelt. Container rasch wieder voll.

Derweil macht Thomas die Wand zum Gästebad /Heizungsraum raus, Katharina schaufelt das weg, auch der dortige Haufen Erde wird in eine andere Ecke verlegt.

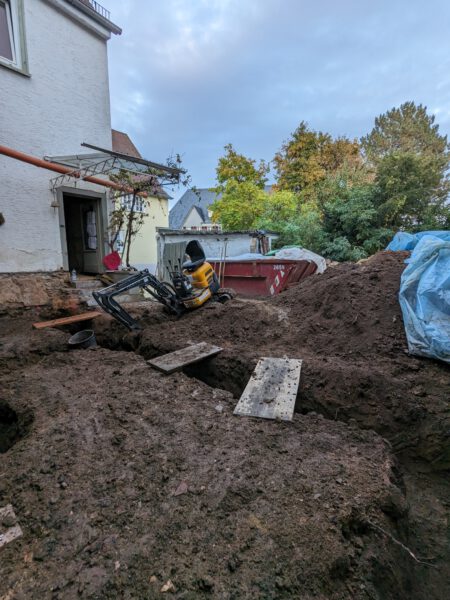

Der Meterriss wird angebracht. Zu guter Letzt kippt allerdings der Bagger durch die aufgeweichte Erde und die diversen Löcher fast um und kann nicht mehr befreit werden – Havarie.

Mittwoch

am Vormittag wird der Bagger von der Leihfirma mit wenigen Manövern geborgen.

Das Bad muss geplant werden, wegen der zu legenden Rohre.

Mit der Post kommt eine schlechte Nachricht, wir brauchen einen neuen Bauleiter innerhalb von zwei Tagen. Stefan darf nicht; obwohl wir das extra mit den Architekten abgestimmt hatten.

Donnerstag – Suche nach einem Bauleiter

der Container mit Erde wird getauscht. Katharina schaufelt schon diverse Eimer wieder rein.

Stefan verbringt den halben Tag mit telefonieren und klären, wer die Bauleitung übernehmen kann (Versicherungen, Bauamt und diverse Optionen werden abgeklärt).

Freitag

Stefan besorgt Baumaterialien und schaufelt mit Felix und Christoph den Container weiter voll.

Prost muss sein

Um 16:00 kommt ein potentieller Bauleiter (Empfehlung) und man beschnuppert sich.

Samstag

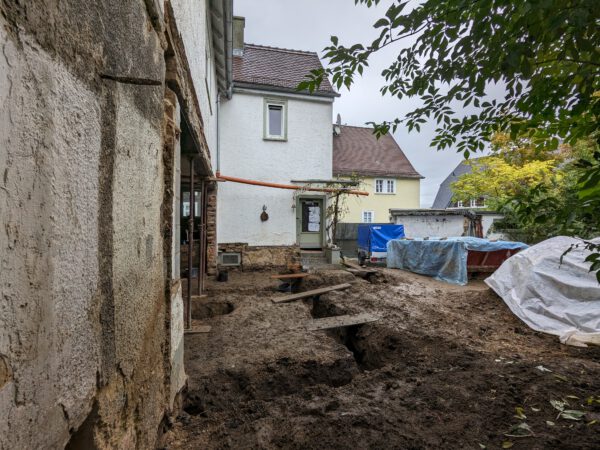

Stefan holt weitere Materialen und beginnt den Abfluß freizulegen. Felix kommt ab 13:00. Vorher wird mit Thomas noch die Bauleitertätig abgestimmt. Das ist die perfekte Lösung.

Mit Katharina und Anna machen wir den ganzen Container voll. Es sieht alles wieder einigermaßen ordentlich aus, puh, was eine Woche.

Sonntag

Kurze Besprechung mit Goran und Riesenpflanze aus Gemüsegarten zum Grünschnitt rauslegen!

Und…. Die erste Kreditauszahlung ist eingegangen!!
