27. Woche bis 04.11 – Rohre und Kabel !

Wenn’s gut geht war das der letzte Container der heute abgeholt wurden. Gute 7 tonnen machen nochmal 420 €….

Ab Abend Vorbesprechung mit Stefan zwecks Fensterdurchbruch.

Tagsüber wird Kaffee für Bora und Thomas gekocht und diverse Absprachen laufen. Thomas unterschreibt die Versicherung für die Bauleitung.

Bora verteilt den „Vorspritzer“-

Bora fängt an das Fundament zu egalisieren.

Info von den Installateuren -> Marcel ist diese Woche krank, es wird leider nichts mit der Verrohrung :-/

Thomas baut das Grundgerüst für das Badezimmer… Es wird langsam was.

Stefan versucht noch das Abwasserrohr weiter aufzustemmen – Ziel bis zur nächsten Muffe. Leider ist alles zubetoniert und wir ändern den Plan.

Zuvor wurde noch Sand geholt und für die Installateure parat gelegt

Wir fahren gegen 14:00 zum Bauzentrum Gerhard und machen den Kofferraum voll mit Mörtel und Beton. Danach geht’s direkt zur Badplanung zu Elements.

Stefan öffnet mit 2 Männern die Wand im Büro, so dass wir eine Fensteröffnung haben. Ein alter Stahlträger – vermutlich der der bereits abgeschnitten wurde – wird passend zugeschnitten. Ergänzt um einen Betonsturz für 8 € und fertig ist das Fenster.

Leider muss noch 20cm tiefer weggestemmt werden, damit die Brüstung auf ca. 80cm ist.

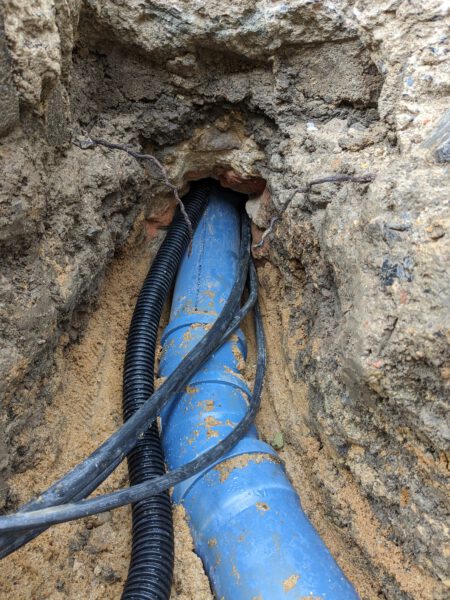

Darkos „Männer“, also 2, kommen vorbei und verlegen einige Kabel im Boden und durch den Graben in Richtung Garage

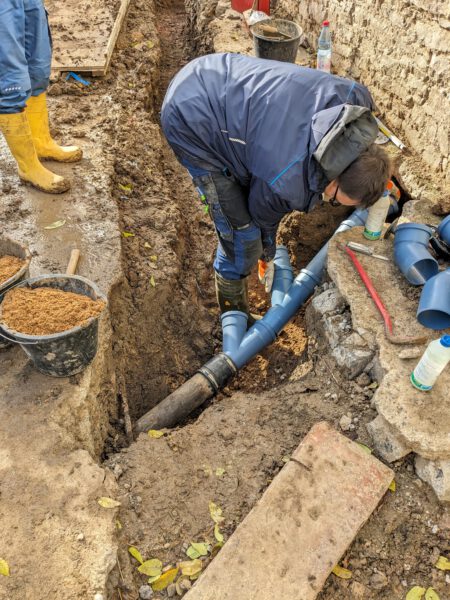

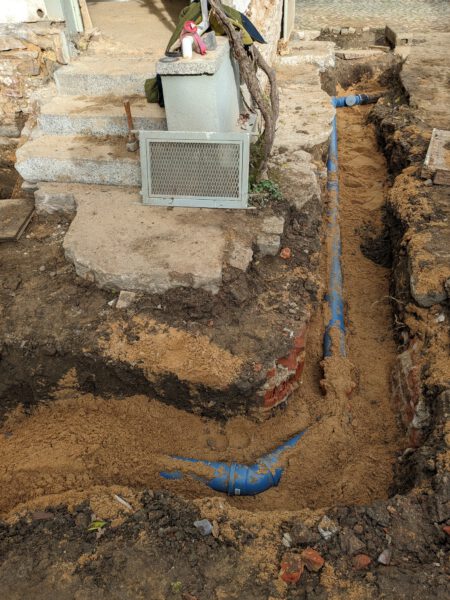

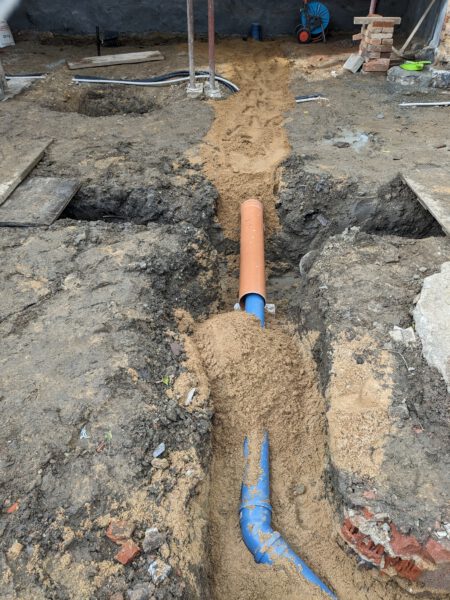

Der lang ersehnte Abwasserkanal wird installiert. Also beide Stränge. Zunächst werden erst die Elektroleitungen wieder entfernt, denn die sind im weg. Dann hilft Stefan noch den drei Handwerkern beim weiter ausgraben des Kanals, der wäre nicht breit genug. Nun gut.

Morgens fährt Stefan eine Fuhre Bauschutt zum Recylinghof (jetzt wird besser morgens gearbeitet, da abends früher dunkel). Allerdings wird das Portemonaie zu hause vergessen. Wir haben Kredit dort…

Mittagspause mit Patrick W. Wir machen eine Baustellenbesichtigung und sprechen uns ab.

Thomas macht das Bad fast fertig….

und wir überlegen nochmal wie wir den Quellmörtel und die Schweißbahn bekommen

Am Abend geht’s noch kurz in den Baumarkt für das ein- oder andere Zubehör

Achso und Bora macht das Kellerfenster auf, da kommt endlich mal Licht rein.

Es werden noch 0.5m3 Sand in Ober Mörlen geholt (34 € cash). Katharina kommt und wir verteilen den Sand direkt auf die Rohre und weihen den neu gekauften „Stampfer“ ein.

Wir bemerken noch das Bora etwas zu aktiv war, und, warum auch immer, etwas am Fundament wieder hochgemauert hat. Hm. Nun gut, der Zement ist noch nicht trocken, ist leicht wieder entfernt.

Wir laden noch etwas Putz und Decke aus dem Kinderzimmer in Eimer und lassen diese mit Seil und Karabiner nach unten. Damit und dem Rest des Schuttberges wird noch ein Anhänger voll mit Bauschutt gemacht und weggefahren.

Als wir zurück kommen wird noch etwas Erde wieder verfüllt und eine Sprieße ordnungsgemäß (dicke Auflage umgesetzt).

Irgendwie doofer Tag. Wir wollen das Abflußrohr zumachen, finden aber keine Lösung wie.

Dann wollen wir das Alugerüst testweise aufbauen, aber es fehlen Teile. Zu guter letzt wird festgestellt, dass das Fundament nicht korrekt ausgegraben wurde.

Und das alles bei feuchten 8 Grad…

Aber gut, an sich war die Woche sehr gut. Hier noch ein paar Bilder
