Montag

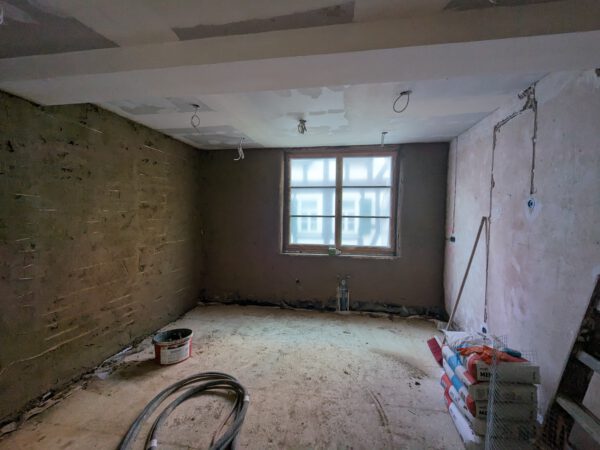

Der Lehmputz geht weiter und unten wird der Grundputz aufgetragen.
Die Heizungsbauer bringen im Schlafzimmer die Bleche und Rohre für die Fußbodenheizung ein (leider reicht das Material nicht für das Bad), Goran macht Just-in-time den Estrich drauf.
Hier und da wird noch Feinputz angebracht und die Rigipswände Bad unten und HWS Raum werden zugemacht
Am Abend trifft sich Stefan noch mit einem weiteren Fließenleger Waldemar und man wird sich handelseinig.
Dienstag

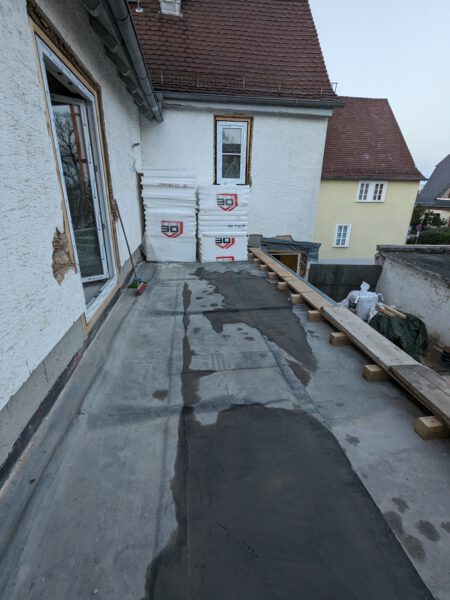

Thomas und Juris bringen die Balkondämmung mit 2% Gefälle ein und bringen die langersehnte Abdichtung an.

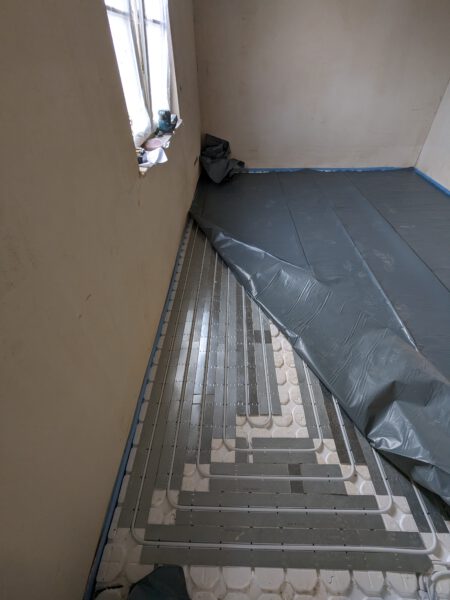

Goran und Bora machen weiter Feinputz drauf und bringen den Estrich ins Bad oben nach dem die Sanitärmannschaft noch den Rest Fußbodenheizung gelegt hat
Lehmgrundputz geht oben in die zweite Runde, zudem wird eine erste Schicht, kalkzementputz für Dusche aufgebracht.
Mittwoch

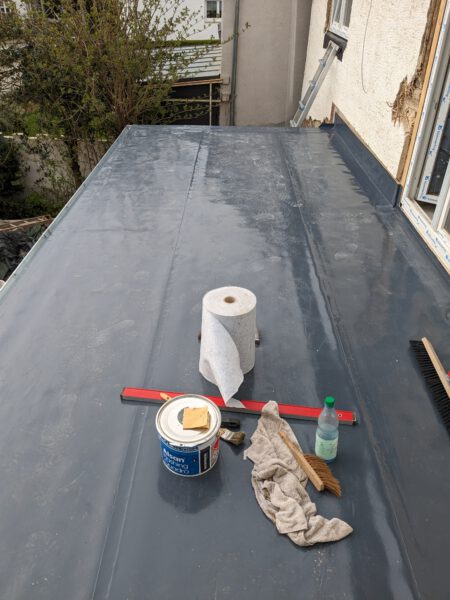

Thomas macht die Abdichtung am Balkon weiter und dichtet die Übergänge mit Flüssigkunstoff ab.

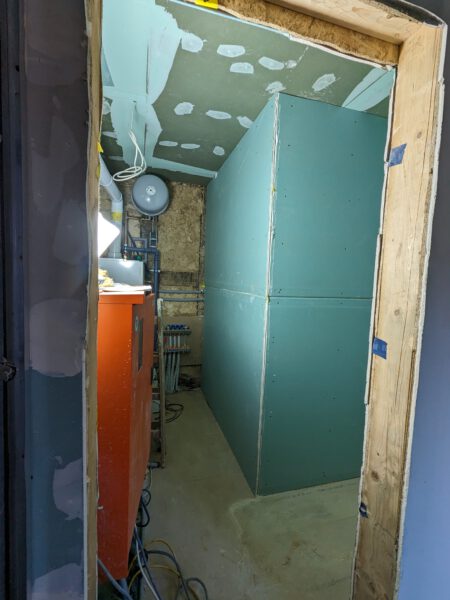

Goran und Bora verputzen was das Zeig hält und Goran versteckt den Sanitärschacht mit der Diamat platte und ein bisschen Holzfaserdämmung

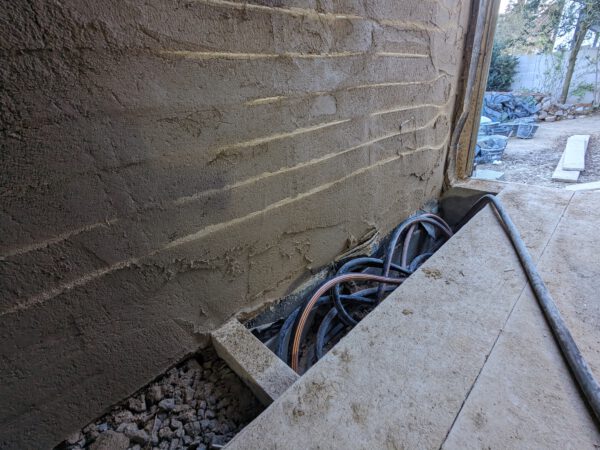

und Stefan bringt den letzten Glasschaumschotter im Flur ein. Der Big Bag wird komplett aufgebracht und es verbleiben keine Reste.

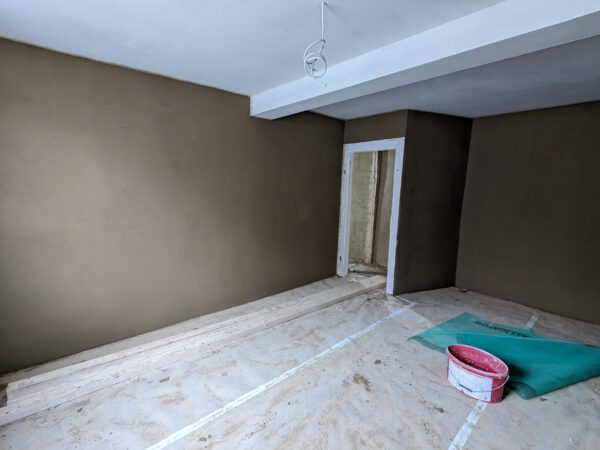

Die Malerfüchse machen oben die Feinarbeit und ziehen den Grundputz teilweise händisch auf.
Donnerstag
Morgens wird noch schnell Material geholt (Bautenschutzmatten, Winkel und Putz).
Die Lehmputzer machen sich auf der Baustelle nicht wirklich viel Freunde, Musik zu laut und allgemein etwas Assi. Gut, immerhin rauchen Sie jetzt draußen. Wir stellen am Freitag noch fest, das die Jungs gerne malen….
Nun gut, oben ist der Lehmgrundputz fertig und unten wurde auch die Dusche versucht gerade zu putzen. Es kommen noch 2 Big Bags, die dann nächste Woche verarbeitet werden.

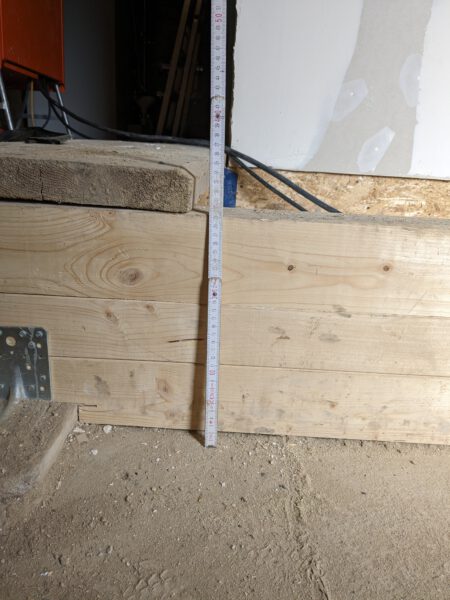

Thomas ist kurz da und setzt einen Balken am Kellerabgang. Zusammen mit Goran und Stefan wird noch überlegt, ob der Kellerabgangsdeckel passt. Irgendwie nicht richtig. Nun gut, Frankie kommt noch vorbei und wir machen einen Schlachtplan wie der Deckel etwas tiefer gehen kann (Er ist zu hoch).
Goran und bora geben nochmal Gas, putzen oben im Bad, machen eine kleine Sauberkeitsschicht in der Dusche oben, Decke im Esszimmer wird verputz und – und das war das Ziel – machen den Boden im Flur fertig. Damit ist die letzte Erde weg!
Karfreitag – Ostermontag
An Karfreitag machen wir nach einem Frühstück in Ockstadt erstmal sauber und kehren die Bude durch, verpacken Müll und sortieren Stapel. Das dauert wie immer länger als gedacht… Nun gut, insgesamt aber sehr geruhsam, wir lüften immer mal wieder durch aber haben keine großen Pläne
Am Samstag wird noch die Garage aufgeräumt, endlich mal wieder richtig Platz und Ordnung, dann geht’s mit Szigan’s zum Hornbach und wir planen weiter die Fliesen und kaufen tatsächlich die ersten Oberbeläge (HWS Raum und Teile für die Wandfliesen oben im Bad). Das riecht etwas nach Endphase, aber den Tag nicht vor dem Abend loben.
Nachmittags werden die Bautenschutzmatten noch auf den Balkon verfrachtet und grob geputzt, damit die „wasserführende Ebene“ nicht beschädigt wird. Doch wieder mal recht anstrengend. Feinarbeit muss später folgen.
Am Ostersonntag – bei schönstem Wetter – wird der Anhänger einmal mit Müll vollgemacht, so dass es jetzt auch draußen wieder richtig ordentlich aussieht
